요약
2026년의 임상시험은 점점 더 하나의 시스템으로 평가된다. 사이트를 모니터링했는지만이 아니라, 품질이 설계 단계에서부터 반영되었는지, 리스크가 비례적으로 관리되었는지, 전산화 시스템이 처음부터 끝까지 데이터 무결성을 지켰는지가 함께 본다는 뜻이다.
실무적으로 보면, 이는 임상시험 리더십의 기준을 “실행 물량”에서 거버넌스로 옮겨 놓는다. 즉 스폰서, CRO, 사이트, 벤더 전반의 명확한 책임 구조, 추적 가능한 의사결정, 대시보드를 꾸미는 용도가 아니라 실제 조치를 촉발하는 객관적 KPI가 중요해진다.
하이브리드 요소와 분산형 요소는 이제 임상시험에서 예외가 아니라 주류다. 다만 프로토콜에 원격 수행 방식, 변동성 통제, 안전성 절차가 명확히 규정되어 있을 때에 한한다. 규제기관도 적절한 감독과 데이터 무결성이 사전에 설계되어 있다면, 동일한 규제 요건 아래에서 분산형 요소를 허용 가능한 방식으로 본다.
유럽은 별도의 운영 압박을 더한다. 임상시험 제출과 유지관리가 명확한 최대 기한과 clock-stop이 있는 단일 시스템을 통해 구조화되어 있고, 2025년 1월 31일 이후에도 계속되는 시험에는 명시적인 전환 요건이 적용된다.
한국은 병렬 심사와 운영 준비를 의도적으로 설계할 경우 다국가 임상시험의 실질적인 속도 거점으로 기능한다. 다만 “빠른 심사 시계”만으로는 문서 정합성이 약하거나 벤더·시스템 준비가 늦은 문제를 상쇄할 수 없다.
방사성의약품 및 테라노스틱 임상시험은 특히 강한 스트레스 테스트가 된다. 반감기에 좌우되는 물류, 영상 표준화, 추적가능성 때문에 촘촘하게 통제된 일정과 데이터 계보가 없으면 임상시험 성과 자체가 흔들리기 때문이다.
거버넌스가 먼저다: 최신 GCP가 임상시험에 요구하는 것
2026년에 임상시험에서 가장 중요한 변화는 새로운 기기가 아니라 새로운 실사 논리다. 그 핵심은 2025년 1월 6일 국제의약품규제조화위원회(ICH)가 Step 4 최종본으로 채택한 개정 GCP 가이드라인 ICH E6(R3)이며, 이는 임상시험 전 주기에 걸쳐 품질관리와 리스크 비례적 통제를 중심으로 스폰서의 책임을 규정한다.
이러한 거버넌스 관점은 ICH E8(R1)과도 밀접하게 연결된다. E8(R1)은 실패할 경우 피험자 보호나 결과의 신뢰성을 가장 크게 위협할 수 있는 핵심 품질 요인(critical-to-quality factors)을 사전에 식별함으로써 “연구에 품질을 설계 단계에서 내재화하는 것”을 공식화한다.
분석적 방어가능성 역시 앞단에서 결정된다. ICH E9(R1)의 프레임워크는 첫 번째 대상자가 등록되기 전에 연구 목적, 중간사건(intercurrent events), 결측치 처리 방식을 명확히 정렬하도록 요구한다. 그래야 임상시험의 효과 추정치가 해석 가능하고 의사결정에 쓸 수 있는 수준이 된다.
첫째, 프로토콜별 핵심 품질(CtQ) 맵과 비례적 리스크 계획을 구축해야 한다. 여기에는 (a) 피험자에게 실질적 위해를 주거나 주요 결과를 훼손할 수 있는 요소가 무엇인지, (b) 그 위해를 막는 통제가 무엇인지, (c) 그 통제가 실제로 작동하고 있음을 보여 주는 신호가 무엇인지가 정의되어야 한다.
둘째, 전산화 시스템을 하나의 증거 사슬로 관리해야 한다. ICH E6(R3) 해설은 임상시험에 사용되는 전산화 시스템의 사용자 관리와 접근 통제를 다루고 있으며, 미국의 폐쇄형 시스템 전자기록 규정은 기존 정보를 가리지 않으면서 전자기록의 생성·수정·삭제 행위를 독립적으로 기록하는, 안전하고 컴퓨터로 생성되며 시간정보가 남는 감사추적(audit trail)을 요구한다.
셋째, 벤더 감독을 감사 가능한 인터페이스로 다뤄야 한다. 책임 범위, escalation 기준, 의사결정 권한, 후속조치의 증빙이 여기에 포함된다. 임상시험이 여러 서비스 제공자와 기술 벤더에 걸쳐 수행될수록, 실사 지적은 이런 “인터페이스”에 누적되기 쉽다.
설계에서 글로벌 실행까지: 속도와 신뢰를 위한 임상시험 엔지니어링
임상시험 성과는 흔히 등록 속도로 설명되지만, 실제로 큰 비용을 초래하는 실패는 인터페이스 실패에서 시작되는 경우가 많다. 실제 환자와 맞지 않는 적격성 가정, 결측을 유발하는 프로토콜 복잡도, 추적가능성을 분절시키는 벤더 워크플로가 대표적이다.
2026년에 맞는 운영 접근법은 임상시험의 각 영역을 허용오차, 책임자, 측정 가능한 산출물이 명시된 엔지니어링된 하위 시스템으로 다룬다.
임상시험 설계 선택은 “어떤 효과를 추정하려는가, 어떤 중간사건을 전제로 하는가, 운영상 어느 정도의 허용오차를 둘 것인가”라는 의사결정 질문으로 다시 감사 가능해야 한다.
비용과 일정도 바로 여기서 시작된다. 좁은 방문 허용기간과 높은 피험자 부담은 프로토콜 일탈과 결측 데이터를 늘려 분석을 불안정하게 만들고, CSR 작성 주기까지 늘릴 수 있다.
임상시험 운영은 더 이상 잦은 현장 모니터링의 동의어가 아니다. 현재의 기대 수준은 핵심 품질 요인에 매핑된 중앙 모니터링 시그널과 표적 후속조치를 바탕으로 한 비례적 감독을 강조한다.
개시 준비(start-up)는 거버넌스의 결과다. 한국 중심 가이던스는 개시 준비 일정에 타당성 평가, IND/IRB 준비, 계약, 벤더 및 시스템 셋업, 사이트 활성화가 모두 포함된다고 강조한다. “병렬 심사”가 속도를 내는 것은 준비 작업 역시 병렬로 끝나 있을 때뿐이다.
환자 모집은 많은 치료영역에서 여전히 임상시험 일정의 가장 완고한 제약 요인이다. 한 대형 제약사의 요약 자료에 따르면, 국제 임상시험의 상당수가 계획된 시점까지 모집 목표를 충족하지 못한다.
운영 측면에서 모집은 측정 가능한 퍼널로 관리하는 것이 가장 효과적이다. 첫 환자 등록까지 걸리는 시간, 스크리닝 소요시간, 스크리닝 탈락률, 무작위배정률, 중도탈락률, 방문 완료율 등을 사전 스크리닝 로직, 피험자 부담 완화, 사이트 활성화 규율, 환자 대상 자료 같은 조절 가능한 레버와 연결해야 한다.
가상형·하이브리드 임상시험은 이제 예외가 아니라 정의의 일부가 되었다. 원격의료, 재택 간호, 지역 의료기관, 원격 데이터 수집은 변동성이 제한되고 절차가 명확히 규정되어 있다면 허용 가능하다.
규제 측면에서 핵심 메시지는 분명하다. 분산형 요소는 스폰서의 책임을 줄여 주는 것이 아니라, 교육·감독·리스크 평가·개인정보 보호·원자료(source) 정의 등 관리해야 할 인터페이스를 늘린다.
데이터 무결성은 이 모든 것을 잇는 결합 조직이다. 업계는 전자 데이터 수집(EDC)을 임상시험 데이터의 수집과 관리를 위한 핵심 플랫폼으로 계속 보고 있으며, ICH E6(R3) 해설 역시 임상시험 전산화 시스템의 사용자 관리와 접근 통제를 명시적으로 다룬다.
컴플라이언스 측면에서 팀은 왜 전자기록을 신뢰할 수 있는지 설명할 수 있어야 한다. 폐쇄형 시스템 통제, 접근 제한, 누가 무엇을 언제 바꿨는지 남기는 감사추적이 그것이다.
상호운용성 측면에서의 운영 리스크는 데이터 리컨실리에이션 지연이다(EDC <-> 검사실 <-> 영상 <-> 안전성). 리컨실리에이션이 늦거나 일관되지 않으면 데이터베이스 잠금, 분석 준비, 이후 제출 마일스톤이 연쇄적으로 밀린다.
2026년의 임상시험에서 “리스크 관리”는 슬라이드 한 장이 아니라 폐쇄루프다. 리스크를 식별하고, 통제를 구현하고, 시그널을 모니터링하고, 조치를 문서화하는 전 과정이다.
효율이 높은 실무 습관은 escalation을 의무화하는 “레드 플래그”를 사전에 정의하고(예: 반복되는 중대한 일탈, 감사추적 이상, 전반적인 사이트 성과 저하, 프로토콜 개정 압력), 각각의 레드 플래그를 사전에 합의된 조치와 연결해 두는 것이다.
방사성의약품 및 테라노스틱 임상시험은 모든 임상시험에 이미 적용되는 사실을 더 극적으로 보여 준다. 일정이 미끄러지면 품질과 데이터도 함께 미끄러진다. 첨부된 실행 노트는 일정이 품질로 번지는 5가지 실패 모드를 지적한다. (1) 공급 지연으로 투약·방문 윈도우가 붕괴되는 경우, (2) 늦은 사이트 활성화로 개시 준비가 길어지는 경우, (3) 복잡한 투약일 워크플로로 문서화·타임스탬프 오류가 늘어나는 경우, (4) 영상·투약·제조 기록 간 연결이 빠져 추적가능성이 약화되는 경우, (5) EDC·영상·안전성 간 리컨실리에이션이 느려 DB lock과 분석 일정이 밀리는 경우다. 같은 노트는 이러한 임상시험에서 CtQ 사고를 실제 운영 질문으로 바꾸는 FPI(first patient in) 전 7가지 질문도 제시한다. 사이트에 핵의학·방사선안전 역량이 있는가, 공급·수입·라벨링은 어떻게 관리하는가, 투약일 환자 동선은 정의되어 있는가, 영상 판독 기준과 QC는 어떻게 운영되는가, EDC-영상-안전성 리컨실리에이션의 소유자는 누구이며 빈도는 어떠한가, 공급 차질 시 재일정 로직은 무엇인가, 지연·오류·데이터 불일치를 시스템 문제로 키우기 전에 포착할 조기경보 KPI는 무엇인가가 그것이다.
보다 넓은 radiotheranostics 문헌도 같은 제약에 수렴한다. 짧은 반감기는 빠른 물류를 요구하고, 제한된 생산능력 때문에 글로벌 공급망은 취약해질 수 있으며, 지속 가능한 접근성을 확보하려면 공급망 전반에 걸친 탄탄한 거버넌스가 필요하다.
책임의 관점에서 임상시험이 완전히 “아웃소싱”되는 경우는 드물다. 스폰서가 최종 책임을 지고, CRO는 실행을 산업화하는 역할을 한다.
실제 계약에서는 임상시험 책임이 명시적이고 검증 가능해야 한다. 각 시스템의 소유자가 누구인지, 누가 검증하는지, 누가 감사추적을 검토하는지, 누가 리컨실리에이션을 수행하는지, 누가 프로토콜 일탈을 결정하는지, 어떤 KPI 임계값에서 CAPA가 발동되는지까지 분명해야 한다.
지역별 현실 점검: 미국, EU, 한국, APAC
임상시험 전략은 바람직한 서술이 아니라 게이트와 일정으로 쓰일 때 비로소 신뢰를 얻는다. 심사 소요기간은 전체 달력의 일부일 뿐이며, 실제 크리티컬 패스는 계약, 번역, 벤더 온보딩, 사이트 활성화인 경우가 많다.
미국에서는 일반적으로 IND가 FDA에 접수된 후 30일이 지나면 효력이 발생한다. 단, 임상보류가 걸리거나 더 이른 통보가 있는 경우는 예외다.
하이브리드 임상시험과 관련해, 분산형 요소 가이던스는 원격 수행 방식이 구체적으로 명시되고 통제되어야 하며, 교육, 감독, 지속적 리스크 평가가 핵심 성공 요인임을 강조한다.
유럽연합에서는 Clinical Trials Regulation(CTR)에 따라 CTIS를 통한 단일 신청과 회원국 공동 평가가 가능하며, 이전 지침에 따라 승인되어 2025년 1월 31일 이후에도 계속되는 시험은 CTR을 준수하고 관련 정보를 CTIS에 기록해야 한다.
유럽의약품청(EMA)은 CTIS를 이러한 상호작용을 지원하는 단일 온라인 시스템으로 설명하고 있으며, EU 실무 가이드는 검증, 평가, 결정 단계에 대해 정해진 최대 기한을 제시한다. 여기에 보완요구(RFI)에 따른 clock-stop과 특정 제품유형의 특별 연장이 포함될 수 있어, 문서 일관성과 변경관리의 중요성이 임상시험에서 더욱 뚜렷해진다.
운영상으로도 유럽위원회는 2023년 1월 31일부터 CTIS가 단일 진입 창구가 되었다고 강조한다. 이는 다국가 임상시험에서 포털 운영 규율이 선택이 아니라 필수임을 뜻한다.
한국에서는 국가 자료가 임상시험 계획에서 두 가지 사실을 강조한다. MFDS 심사 기준은 30영업일이며, IRB 심사는 보통 병렬로 진행되고 일반적인 심사 기간은 주 단위로 설명된다.
실무적으로 MFDS 속도는 제출자료 정합성이 높고 사이트·벤더 준비가 실제로 끝나 있을 때 극대화된다. 한국 특화 가이드는 프로토콜과 보조 문서 사이의 불일치가 보완질의를 늘리고 일정을 지연시킨다고 경고한다.
많은 글로벌 스폰서에게 서울의 주요 상급종합병원, 예를 들어 서울아산병원과 서울대학교병원은 높은 환자 유입량과 성숙한 EMR 생태계를 함께 갖추고 있어, 운영 인터페이스만 잘 통제된다면 타당성 확보와 임상시험 가속화에 도움이 된다.
APAC 내 규제 경로는 여전히 이질적이다. 중국에서는 국가약품감독관리국(NMPA)이 의약품 임상시험 신청에 대해 60일 결정 기한과, 그 기간 내 통지가 없으면 승인된 것으로 간주하는 “묵시 승인(deemed approved)” 메커니즘을 설명하고 있다.
같은 규제기관은 특정 범주에 대해 30일 임상시험 심사·승인 경로도 제시한 바 있어, APAC의 “속도 채널”이 점점 더 정책 주도적이며 적응증 의존적이라는 점을 보여 준다.
일본에서는 PMDA 자료가 시험 시작 전 신고 기간을 설명한다. 즉 시험약의 최초 임상시험계획신고(CTN)는 계획된 개시일보다 31일 이상 앞서 제출되어야 하며, 이는 임상시험에서 시작 전 로컬라이제이션과 계획을 엄격하게 관리해야 함을 시사한다.
마지막으로 호주는 APAC 방사성의약품 임상시험에서 보완적 허브로 기능하는 경우가 많다. 동위원소와 배송 일정이 시간에 민감할수록, 지리적 중복성을 통해 물류와 수용능력 계획의 안정성이 커지기 때문이다.
지역이 달라도 전략적 함의는 같다. 과학적 질문과 데이터 거버넌스 기준은 일관되게 유지하되, 워크플로, 언어, 물류, 현지 문서화 등 운영 인터페이스는 현지에 맞게 조정해도 임상시험의 증거 스토리가 분절되어서는 안 된다.
도표
아래 표는 임상시험에 대한 최신 기대사항(품질 내재화, 리스크 기반 품질관리, 분산형 요소 거버넌스, 지역별 개시 준비 일정)을 실제 계획 도구로 옮긴 것이다. ICH E6(R3)/E8(R1)/E9(R1), FDA의 분산형 요소 가이던스, EU CTR/CTIS 운영 프레임워크, KoNECT의 일정 요약, Intoinworld가 발표한 2026 CRO 운영 노트를 종합했다.
표 1. 임상시험 운영모델별 트레이드오프(비용, 일정, 리스크)
| 운영모델 | 적합한 활용 상황 | 일정 가속 요인 | 숨은 비용 요인 | 주요 CtQ 리스크 | 사전 명세해야 할 최소 거버넌스 통제 |
| 사이트 중심형 | 사이트 인프라가 필요한 절차(주입, 복잡한 영상, 특수 안전성 모니터링) | 외부 handoff가 적고 벤더 구성이 단순함 | 사이트 부담, 피험자 이동 부담, 높은 모니터링 강도 | 방문 누락과 중도탈락, 사이트 간 평가변수 변동성, 시스템 이슈 탐지 지연 | CtQ 맵, RBQM 시그널, 표준화된 평가변수 교육, TMF 완결성 규칙, 고정된 리컨실리에이션 주기 |
| 하이브리드 | 대부분의 허가 목적 개발 경로. 무결성과 넓은 접근성을 모두 요구하는 복잡한 설계 | 원격 추적방문, 유연한 일정, 넓은 모집권역 | 책임이 불명확할 때의 중복(site vs local HCP vs vendor), DHT 물류, 교육 오버헤드 | 원자료 분절, 원격 문서화 불일치, 가정 내 수행 절차의 변동성 | 프로토콜에 원격/현장 구분 명시, 원격의료 방문 추적가능성, 역할/위임 매트릭스, 감사추적 검토 계획, 중앙 모니터링 규칙과 트리거 |
| 분산형 비중 높음 | 저위험 중재 또는 안정적인 IP. 환자 부담이 큰 장기 추적관찰, 보조 평가변수 | 이동 부담 감소, 유지율 개선 가능성 | 높은 조정 비용, 기술 지원, 더 큰 거버넌스·변경관리 부담 | 변동성 증가, 개인정보 실패, 통제되지 않는 소프트웨어·디바이스 버전 변경 | 명시적 역할 소유권, DHT 검증 범위와 버전관리, 개인정보 절차, 감사추적 거버넌스, 원격 수행 실패 시 사전 정의된 rescue 워크플로 |
표 2. 실사에 견디는 임상시험의 증거 척추(프로세스 + 책임)
| 프로세스 블록 | 확장 전 고정해야 할 산출물 | 통상적 1차 책임자 | 실사/출판 대비 보존할 증거 | 모니터링할 실패 신호 |
| 프로토콜 의도 및 estimand 정렬 | Estimand 진술, 중간사건 전략, 평가변수 허용오차와 윈도우 | 스폰서 + 바이오통계(CRO 입력 반영) | 의사결정 근거, 버전관리, 프로토콜에 추적 가능한 분석 가정 | 개정 압력, 평가변수 모호성, 결측 증가 리스크 |
| CtQ 및 RBQM 설계 | CtQ 맵, 리스크 레지스터, 임계값과 트리거, escalation 경로 | 스폰서(최종 책임) + CRO(운영 설계) | 리스크 검토 주기, 조치 로그, CAPA 연계 | 반복되는 중대한 일탈, 미해결 중앙 시그널, 반복되는 근본원인 |
| 개시 준비도 | 정렬된 국가별 패키지, 번역 용어집, 사이트 활성화 체크리스트, 벤더 계획 | CRO start-up 리드 + 스폰서 감독 | 제출 정렬 시트, 교육 완료, 시스템 접근 통제 | 계약/예산 변동, 반복되는 번역 수정, 벤더 온보딩 지연 |
| 데이터 및 시스템 거버넌스 | 데이터관리계획, edit check, 리컨실리에이션 계획, 감사추적 계획, 변경관리 계획 | CRO 데이터관리 + 스폰서 QMS | 검증 상태 개요, 사용자 역할/접근권한, 감사추적 검토 기록 | 질의 적체, 리컨실리에이션 지연, 설명되지 않는 시스템 변경 |
| 수행 및 감독 | 모니터링 계획, 중앙 모니터링 시그널, 이슈관리 SOP | CRO ClinOps + 스폰서 의학적 감독 | 위임 로그, 방문 방식 추적가능성, 이슈 -> CAPA 증빙 | 느린 이슈 종료, CAPA 후 재발 |
| 종료 및 보고 | DB lock 기준, CSR narrative 통제, TMF QC 종료 | 스폰서 + CRO(메디컬 라이팅/운영) | lock 체크리스트, 데이터 계보, narrative 일관성 점검 | lock 후 재작업, 필수 문서 누락 |
표 3. 임상시험 KPI 대시보드(KPI -> 트리거 -> 조치)
| KPI 영역 | KPI(예시) | 운영 정의 | 조치 트리거(예시) | 통제가 작동함을 보여 주는 1차 조치 |
| 속도 | 사이트 활성화 소요기간 | 최종 패키지 완료 -> 사이트 활성화 | 사이트 군 대비 이상치, 계약 단계 반복 중단 | 계약 템플릿 병목 해소, 준비 체크리스트 강화, 크리티컬 패스 기준 재설정 |
| 모집 | 첫 피험자 등록까지 걸리는 시간 | 사이트 활성화 -> 첫 피험자 | 계획을 넘기는 무반응 사이트 기간 | 활성화 구조 지원 방문, PI/CRC 워크플로 점검, 모집 자료 업데이트 |
| 모집 품질 | 스크리닝 실패율 | 스크리닝 대비 무작위배정 | 프로토콜 변경 후 설명되지 않는 변동 | 선정/제외 기준 해석 재교육, 사전 스크리닝 조정, 가능한 범위에서 방문 부담 완화 |
| 데이터 품질 | CtQ 결측 데이터 비율 | 방문 시 CtQ 필드 결측 | 특정 사이트/방식에서 증가 추세 | 표적 모니터링, 워크플로 재교육, edit check 및 리마인더 강화 |
| 데이터 속도 | 질의 처리 주기 | 질의 오픈 -> 해결 | 사전 정의 한도 초과 적체 | 사이트 코칭, 질의 처리 규율 강화, escalation 자동화 |
| 안전성 | SAE 후속조치 적시성 | 최초 SAE -> 후속정보 완료 | 반복되는 지연 후속조치 | escalation 강화, 안전성-EDC 주간 조정, 인력 조정 |
| 시스템 거버넌스 | 감사추적 예외 | 설명되지 않는 설정/사용자 행위 | 설명되지 않는 관리자 변경 발생 시(중대도 높음) | 설정 동결, 조사, CAPA, 접근모델 및 정기검토 강화 |
| 통합 | 리컨실리에이션 지연 | 검사실/영상/안전성 대 EDC | 지연이 중간 lock 또는 DB lock을 위협 | 리컨실리에이션 주기 확대, 인터페이스 보수, 단일 책임자 지정 |
표 4. 지역별 임상시험 마찰 요인(달라지는 것과 달라지면 안 되는 것)
| 지역 | 주요 게이트 | 공개 자료상 계획 일정 | 실제 진행을 자주 늦추는 요인 | 글로벌 팀의 대응 방향 |
| 미국 | IND 효력 발생 + IRB | 임상보류가 없으면 30일 후 IND 효력 발생 | 계약, 사이트 workload, 벤더 셋업 | day-0 패키지 구축, 감독 및 데이터 워크플로 사전 설계 |
| 유럽연합 | CTIS를 통한 CTA | 검증/평가/결정의 정의된 최대 기한, RFI에 따른 clock-stop | Part I/II 간 자료 불일치, 변경관리, CTIS 데이터 규율 | 문서 사전 정렬, CTIS 메타데이터를 핵심 산출물로 취급 |
| 한국 | MFDS + IRB(대개 병렬) | MFDS 약 30영업일, IRB 수주 단위, 대개 병렬 | 문서 불일치, 번역, 벤더 검증, IP 수입/라벨링 | 첫 제출 완성도 확보, 실제 준비가 끝났을 때만 병렬화 |
| 중국 | NMPA/CDE 경로 | 60일 결정 기한, 통지 없으면 묵시 승인 | 현지 문서화, 윤리심의 일정, Q&A 사이클 | 과학적 정의는 일관되게 유지하고 워크플로와 언어는 현지화 |
| 일본 | CTN 시작 전 신고 기간 | 최초 CTN은 개시 31일 초과 전에 제출 | 현지 언어와 문서, 사전상담 주기 | 로컬라이제이션을 조기에 계획하고 프로토콜 의도와 허용오차를 고정 |
지역 주요 게이트 공개 자료상 계획 일정 실제 진행을 자주 늦추는 요인 글로벌 팀의
그림 1(프로세스 다이어그램):
프로토콜 의도에서 CSR까지 이어지는 임상시험 증거 척추

그림 2(단계 흐름 + 타임라인):
첫 환자 등록을 좌우하는 지역별 개시 준비 시계

그림 2. 임상시험 계획 일정은 순수 심사기간이 아니라 게이트와 clock-stop의 조합으로 봐야 하며, 계약·번역·벤더 온보딩 같은 운영 준비가 여전히 통제 가능한 핵심 경로다.

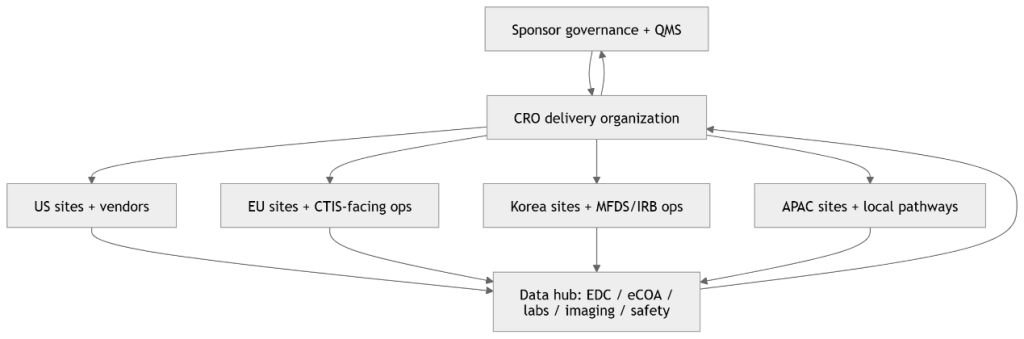

그림 3(글로벌 CRO 네트워크 맵):
다지역 임상시험 실행을 통제된 네트워크로 보기
